プロジェクトマネージャ試験 過去問題 午後【EVM アーンドバリューマネジメント2】
プロジェクトマネージャ試験 午後Ⅰの過去問題
長文を読解しなくても、要点を短文で1問1答形式で出題します。
■問題1-12(H20午後1 問1 抜粋)
9月になって、以下の依頼をうけた
「生産管理システムの開発が遅れているので、営業情報管理システムの開発メンバ(結合試験予定)3名に1か月程協力してもらいたい。コストはこちらのプロジェクトに計上してもらう。また、結合テストで予定しているものの一部は1ヵ月遅らせてもらいたい」

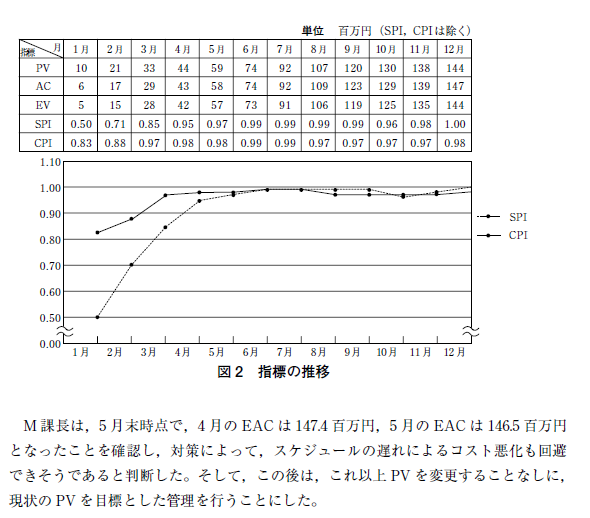

図2(問題1-11) 指標の推移からわかる10月11月の内容を答えよ
↓以下で詳細動画解説!
■答え
10月 結合テスト要員を生産管理システムの開発に対応させた
※10月のPV10 AC,EV 6 より
計画では10名(PV)の作業だったが、実際には6名でおこなった
(ACより6名分のコストがかかっている)、出来高も6名分(EV)
11月 生産管理システムの開発に送り込んだメンバを結合テストに戻した
※11月のPV8 AC,EV10
計画では8名(PV)の作業だったが、実際には10名(AC)でおこなった、出来高も10名分(EV)
★ワンポイントアドバイス★ EVMの各月の値は累計の数値なので、当月の状況を知るためには、今月の値から前月の値を引くことで当月の実績が計算できる |
